導語:
老話說“千頭萬緒,止于一端”。自9月1日U9上線以來,在項目總監李總及項目經理劉總的帶領下,在用友項目組的精心指導下,君華全體同仁兢兢業業、群策群力、砥礪前行,U9項目漸漸走上正軌!回望來路,思緒起伏,感想良多!
生產模塊,作為本次新上的模塊,基礎數據的復雜性及數據規模都具挑戰性。作為一個新的模塊,需要我們?nèi)W(xué)習的東西有很多,生產訂單就是其中非常重要的一個。生產訂單能否做好、執行好,直接決定了生產模塊的運行質量,也關系到銷售、采購、財務等其他模塊的相關業務。故此,特地將生產訂單拿出來總結一下,希望對各位同事理解生產訂單有所幫助。

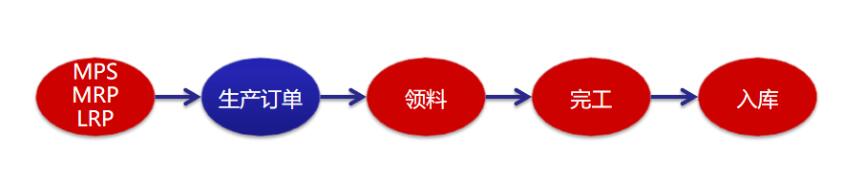

一、什么是生產訂單? 生產訂單(Manufacture Oder):又稱為制造命令或工作訂單,其主要包含物料的料品信息、生產數量、計劃開工及完工日期等信息,為車間生產提供依據。生管以生產訂單為依據,平衡各生產部門產能,保障備料并及時排解異常情況,以控制生產進度。 編制生產訂單有幾點需要注意: 1.并非只對成品的生產下生產訂單,對于半成品甚至自制的原材料也需要下生產訂單; 2.產品在制造過程中經過不同的工作,進行不只一個的加工工序,這些不同的加工工序,我們不需要對每個工序都單獨下生產訂單,而是將這幾個工序看做是一個生產訂單的一條工藝路線。 生產訂單沒有必要分得太細,否則會在編制料品檔案、物料清單、工藝路線及生產控制所要處理的記錄上花費過多精力,卻不能產生明顯的效益提升。
二、我們有哪幾類生產訂單? 我們的生產訂單大體分類如下: 1、標準生產訂單 ? 加工生產訂單:適用于普通自制機加工零件制品,必有物料清單和工藝路線; ? 研發加工生產訂單:適用于研發機加工零件制品,必有物料清單和工藝路線; ? 半成品生產訂單:適用于普通造粒、擠出、模壓等自制產品,必有物料清單,無工藝路線; ? 研發半成品生產訂單:適用于研發造粒、擠出、模壓等自制產品,必有物料清單,無工藝路線。 正常處理流程包括創建生產訂單、審核生產訂單、下達生產訂單、生產領料、開工完工申報及生產訂單完工等。 2、 返工/改制訂單 適用于處理當工序完工或訂單完工時,發現有缺陷需要返工的一種專用業務類型。具體可以分為: ? 返工生產訂單:返工生產訂單的用料是有缺陷的生產物料本身,返工前后料號相同。 ? 改制生產訂單:改制生產訂單的用料是其他物料,改制前后料號不同。

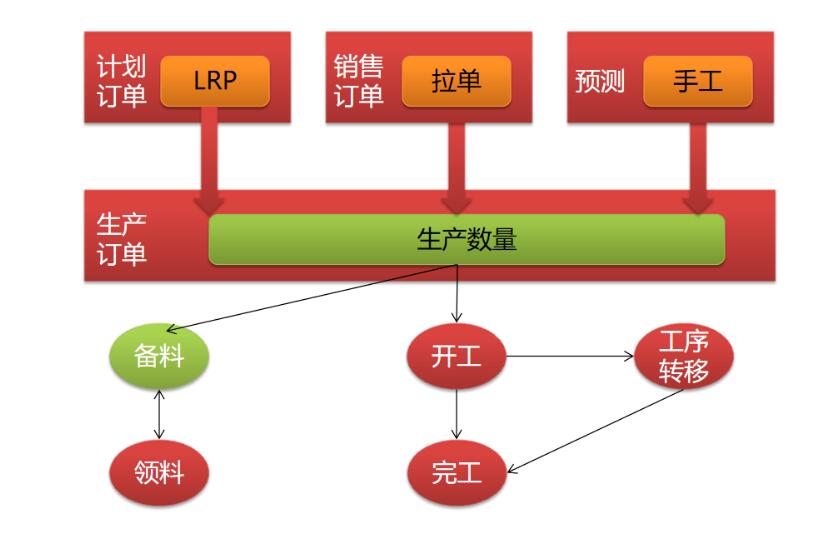

三、生產訂單編制流程 1、編制生產訂單 生產訂單編制方法有三個:計劃訂單釋放、拉單生成及手工生單。 ? 計劃訂單釋放:跑LRP訂單,釋放后產生的生產訂單; ? 拉單生成:適用于有銷售訂單的情況,手工拉銷售訂單生成生產訂單; ? 手工生單:適用于無源單據的情況,如庫存單、無來源的研發單等,手工填制生產訂單。 依次填寫來源單據信息、數量、計劃開工日期、計劃完工日期等信息,需要注意的是,必須根據產品良率,適當給予訂單余量,非常規產品需要在保證訂單量前提下盡量減少尾數。 2、備料檢查 ? 檢查備料信息,確認備料數量的是否準確,經確認備料數量有誤,修改實際需求數量,并反饋給BOM專員,由BOM專員調整物料清單; ? 確認庫存可用量是否足夠。不夠時,若備料件是自制件的,需再下備料件的生產訂單,重復“編制生產訂單-備料檢查”的動作,直至備料件庫存足夠或?yàn)椴少徏橹?;?dāng)備料件為采購件且?guī)齑娌蛔銜r(shí),下請購單請購。 3、工序檢查 檢查工序信息,經確認工藝路線有誤的,修改工藝路線,并反饋給工藝員,由工藝員調整工藝路線。 4、生產訂單審核 確認無誤后提交,由審核人員審核。 5、生產訂單下發 加工生產訂單打印“工序流轉卡”;半成品生產訂單打印“備料通知單”。下發到相應車間,指導車間生產。
四、生產訂單的狀態 生產訂單有5種常用狀態,分別為開立、核準中、已核準、開工、完工,其含義如下: ? 開立:保存而未提交的單據狀態; ? 核準中:保存、提交而未審核的單據狀態; ? 已核準:保存、提交、審核而未開工的單據狀態; ? 開工:保存、提交、審核、開工而未完工的單據狀態; ? 完工:保存、提交、審核、開工且已經完工的單據狀態。
五、生產訂單的變更 生產訂單變更是指在生產訂單生成后,由于客戶交期變更或者車間能力問題等原因。需要對生產訂單進行修改。修改的方式有直接修改和訂單變更兩種。 生產訂單的據類型設置為“核準后可改”(這是“已核準”和“開工”能修改的前提)。 1、生產訂單直接修改的方式,適用情形如下: ? 狀態為“開立”或“核準中”的生產訂單; ? 狀態為“已核準”的生產訂單; ? 狀態為“開工”的生產訂單。 2、狀態為“已核準”和“開工”的生產訂單,說明如下: ? 單頭不可修改內容:?jiǎn)螕?jù)類型、單號、生產部門、業務員、料品、BOM生產目的;單頭中允許修改的內容:生產數量、計劃開工日、計劃完工日等信息。需注意的是,修改狀態為“開工”訂單數量時,修改后的數量不得小于已開工數量; ? 備料信息中,未領料的可以進行變更,已經領過料的則不能進行變更; ? 生產訂單工序中,已經做過工序反饋的不能進行變更,未做過工序反饋的,可以進行變更; ? 生產訂單產出中,只能新增產出,不能修改已有產出信息; ? 生產訂單備注,可以進行修改。
六、跟蹤生產訂單的重要性 “三分編制,七分控制”,訂單的下發不是完結,是生產的開始。做好生產訂單執行情況跟蹤是必須要做、必須要做好的事情。跟蹤不是結束,而是開始,只有不斷地“跟蹤——發現異?!懦惓!?,才能保證生產高效率穩步推進。
